Монтаж СИОД
Одним из важнейших этапов является монтаж системы испарительного охлаждения и доувлажнения воздуха. Для получения качественной надежной СИОД, необходимо учитывать и соблюдать множество нюансов при установке и настройке системы. Правильное расположение и крепление магистральных и распределительных труб, качественное соединение труб с помощью фитингов и рукавов высокого давления, соблюдение одинакового угла наклона форсунок относительно распределительных линий, а так же установка, подключение и настройка насосного оборудования и многое другое. Все это могут осуществить квалифицированные специалисты компании.
Продолжительность монтажных работ системы испарительного охлаждения зависит от площади объекта, количества климатических зон, протяженности и количества магистральных и распределительных линий, количества форсунок. В среднем монтаж одной зоны площадью 1 Га занимает около 7 дней. В крупных тепличных комплексах площадью от 3 Га срок монтажных работ СИОД рассчитывается индивидуально, учитывая вышеупомянутые условия и сложность работ в конкретном предприятии. В теплицах площадью до 0,1 Га монтажные работы занимают от 1 до 3 дней.
Этапы монтажных работ СИОД:
- Подготовка рабочей площадки и оборудования к производству монтажных работ. На данном этапе с заказчиком окончательно согласовывается порядок монтажных работ, производится распаковка, пересчет, и прием-передача оборудования СИОД. Так же предварительно собираются узлы, которые возможно соединить не на высоте.

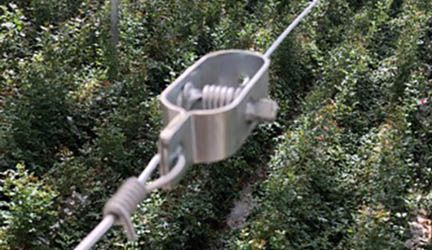

- Натяжение и крепление троса (проволоки) для подвеса распределительных труб с форсунками. Предварительно перед этим видом работ по длине всей распределительной линии на фермах устанавливаются специальные крючки через каждые 2-5 метров, которые в дальнейшем будут поддерживать проволоку или трос, а так же помогут избежать провисания перед натяжкой. В последствии по крючкам прокладывается проволока (трос) и натягивается при помощи специального натяжителя.

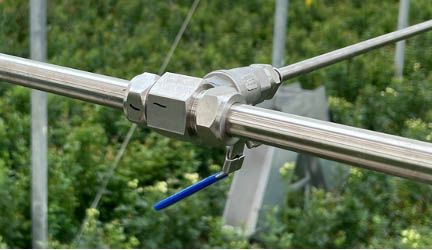

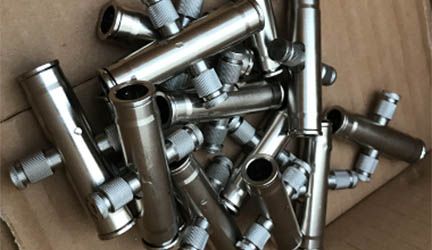

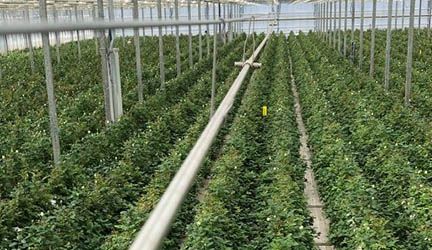

- Монтаж распределительных труб из нержавеющей стали с форсунками. Мерные отрезки труб, подобранные индивидуально под каждый объект, соединяются специальными быстросъемными муфтами (Push-lock). Предварительно на этапе подготовки в эти фитинги монтируются форсунки. Очень важно проделывать данный вид работ корректно с правильными усилиями, что гарантированно делают специалисты нашей компании.

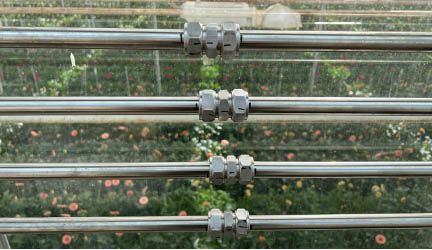

- Монтаж магистральных труб из нержавеющей стали и соединение их с распределительными при помощи специальных фитингов и запорной арматуры. Данный вид работ является одним из самых сложных в процессе монтажа Систем испарительного охлаждения и доувлажнения воздуха высокого давления. Мерные отрезки магистральных труб соединяются между собой компрессионными муфтами из нерж. стали. Во избежание в процессе эксплуатации системы каких-либо прорывов или утечек, все соединения должны затягиваться с определенным усилием, согласно классу прочности фитингов специально обученным персоналом.

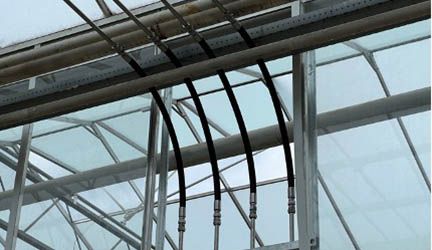

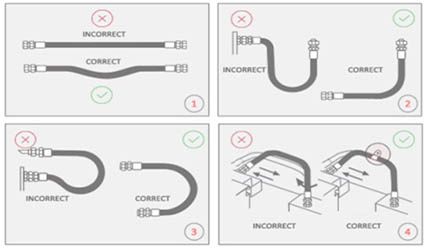

- Монтаж рукавов высокого давления. В этом виде работ очень много нюансов. Чтобы срок службы РВД не уменьшился, необходимо правильно подойти к их установке. Нужно соблюдать допустимые изгибы рукава, учитывать возможность того или иного поворота, не допускать перекручивания их относительно своей оси и многое другое. Таким опытом и знаниями обладают квалифицированные специалисты компании Поливторг.

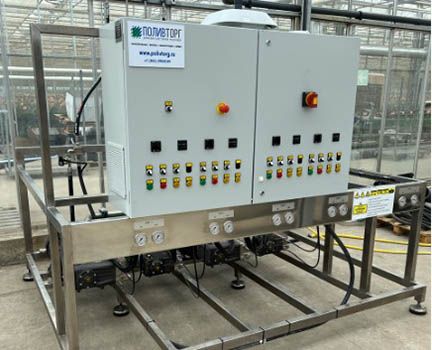

- Установка и настройка насосного оборудования и автоматики. На данном этапе необходимо правильно расположить и отрегулировать по уровню насосные станции СИОД, подготовить все насосы к работе после их транспортировки, правильно соединить их с магистральными трубами системы.
- Первичная промывка системы и пусконаладочные работы. Промывка начинается с входной магистрали перед насосным оборудованием. Далее тщательно проливается система фильтрации. После окончания монтажных работ во всех трубах системы испарительного охлаждения и доувлажнения воздуха могут оставаться частицы пыли, опилки, попавшие туда в результате распиливания труб и другие возможные засорения, поэтому следующие шаги необходимо проделывать с особой внимательностью и терпением. Все заглушки системы сняты на данном этапе. На промывку магистральных трубопроводов при полностью перекрытых распределительных линиях приходится специально отведенное время. По окончанию данной процедуры, промываются поочередно открывающиеся распределительные трубы. На этот процесс тоже отводится определенное время. Когда все вышеуказанные работы проведены, в систему монтируются заглушки и начинаются пусконаладочные работы.
